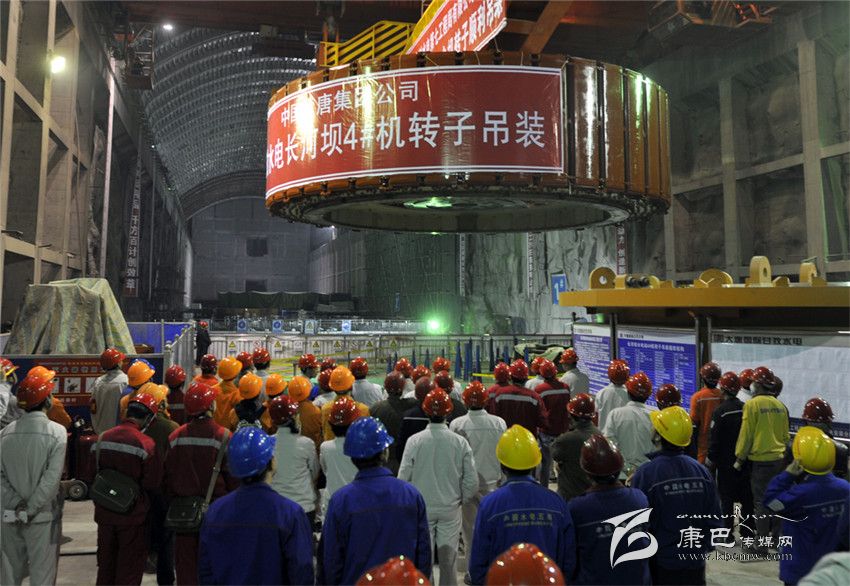

圖為總重量為1240噸的轉子吊裝現場。
本網訊(蘭天 文/圖)4月27日10時38分,四川大唐國際甘孜水電開發有限公司開發建設的長河壩水電站機電安裝工程現場傳來捷報:長河壩水電站4號65萬千瓦機組、總重量為1240噸的轉子穩穩地落在機坑指定位置,實現一次吊裝成功,標志著長河壩水電站機組安裝工程又完成一個里程碑節點工期,長河壩電站首臺機組機電安裝工程順利進入機組總裝階段,為該電站明年汛前兩臺機組投產發電奠定了堅實的基礎。
當日9時28分,隨著轉子吊裝總指揮、該公司總經理熊雄一聲令下,現場哨音驟起,長河壩水電站4號65萬千瓦發電機轉子開始緩緩起升,轉子吊裝工程正式開始。負責整個吊裝工程的水電七局施工人員井然有序,指揮、安裝、橋機操作人員等配合默契,起吊、調整、找正、吊裝等工序一氣呵成。至10時38分,轉子準確到達預定位置,長河壩4號機組轉子吊裝一次成功。
該轉子由哈爾濱電機廠負責制造,外徑尺寸12.526米、高3.6米、總重量1240噸,由轉子中心體、外環組件、磁軛沖片、磁極、勵磁引線、制動環板等部件組裝而成,磁極個數為42個,磁軛沖片約為22186張。該機組安裝工程由華咨監理負責監理,工程分別經過轉子支架組裝焊接、磁軛疊片、熱打鍵、磁極掛裝、整體耐壓試驗等工序,歷經5個月現場組裝施工而成,其轉子圓度、磁軛波浪度等質量指標全部達到優良以上。
